Keramický strop “deka”
Piatok 19.06.2009

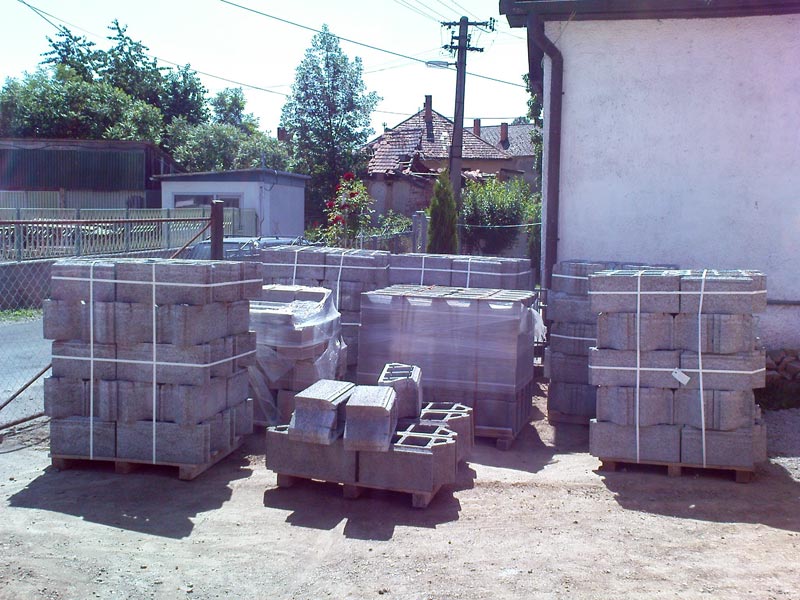

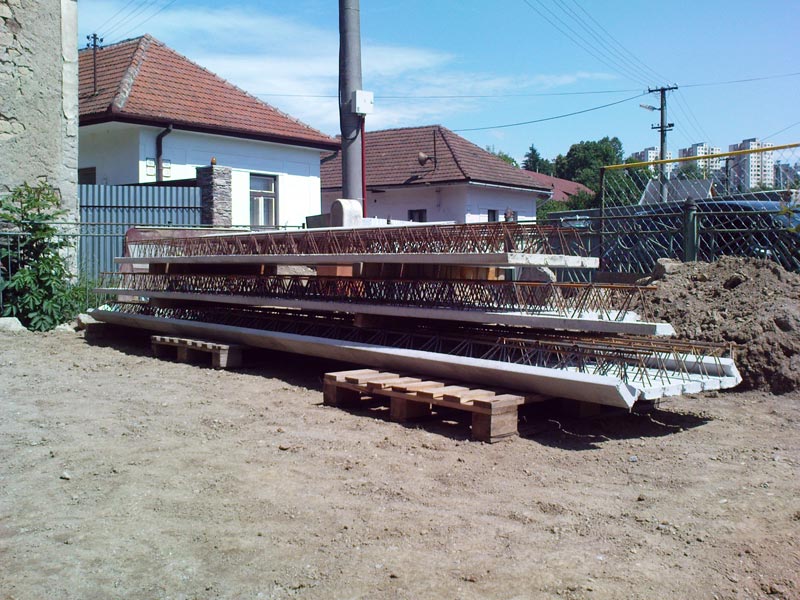

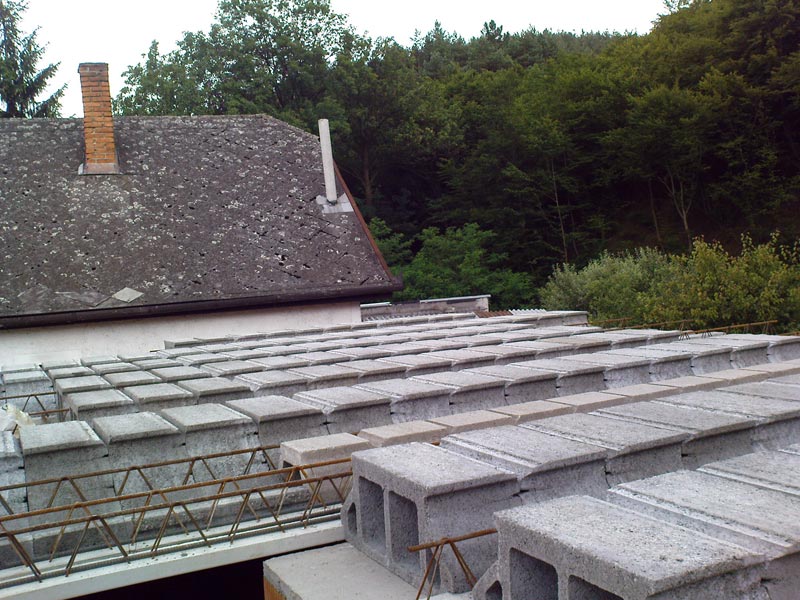

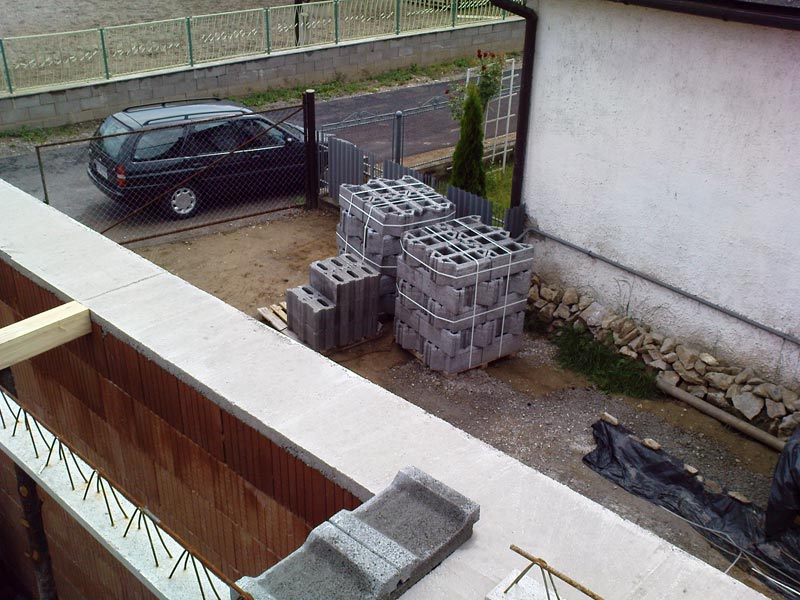

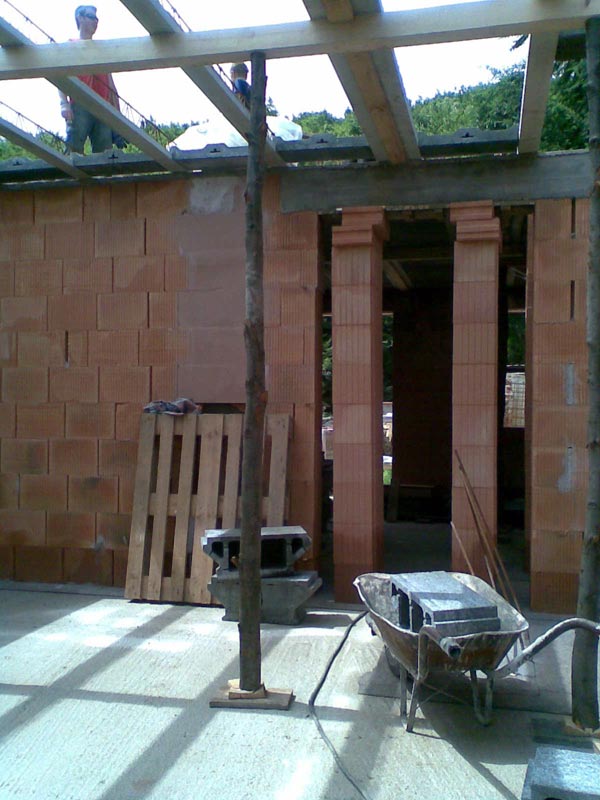

Po dokončení “drobnosti” ako vytiahnutie komínov, domurovanie priečok, vybetónovaní prekladov a vyrovnávacej vrstvy, ktoré som si už robil sám za pomoci otca a mamy, prišiel čas na dovezenie keramického stropu od PREMACu. Ak bude priať počasie a chalani budú mať času, tak by som chcel začať s pokládkou už cez víkend 🙂 Tak uvidíme.
Sobota 20.06.2009

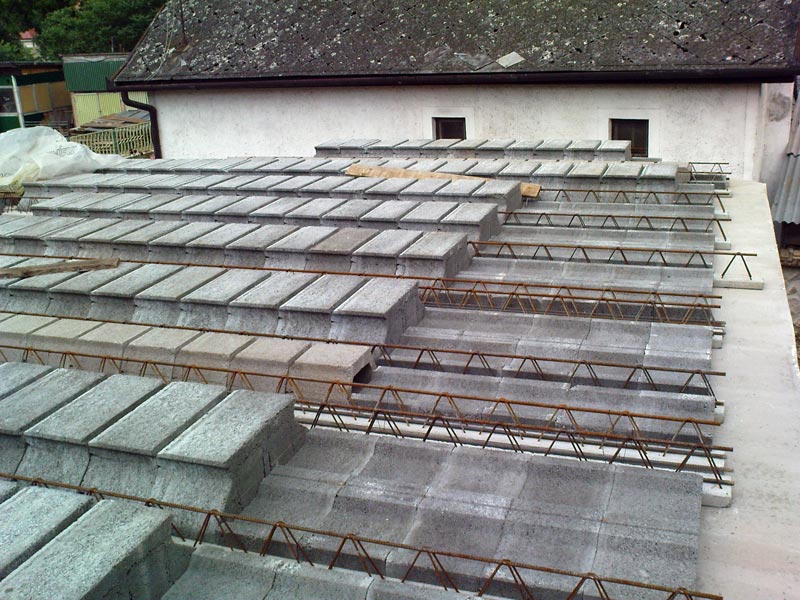

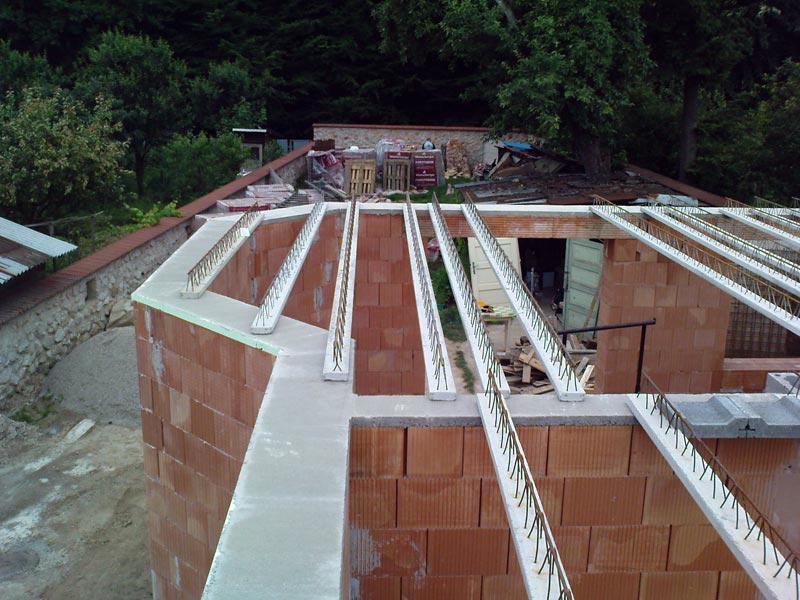

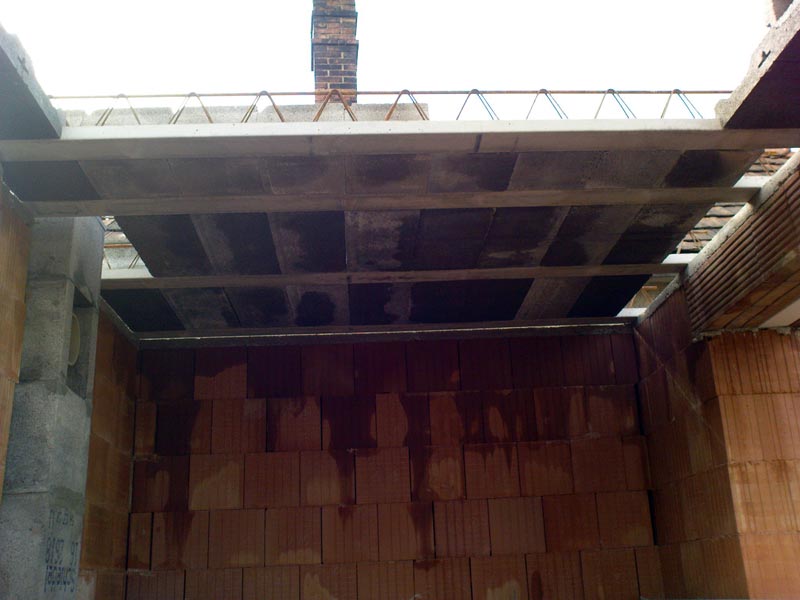

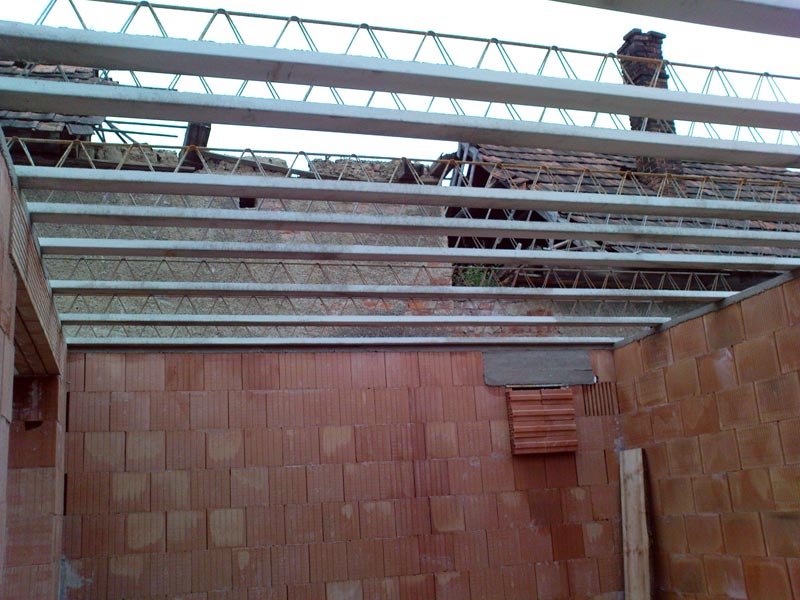

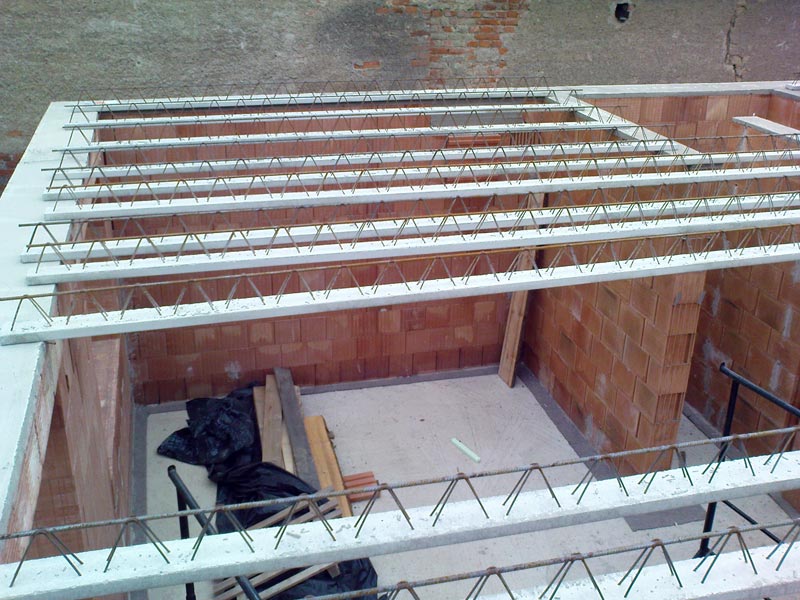

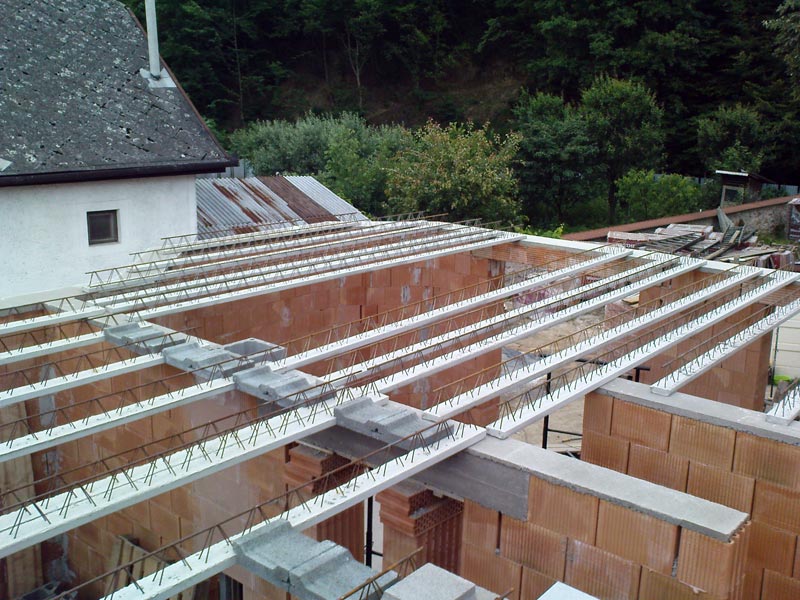

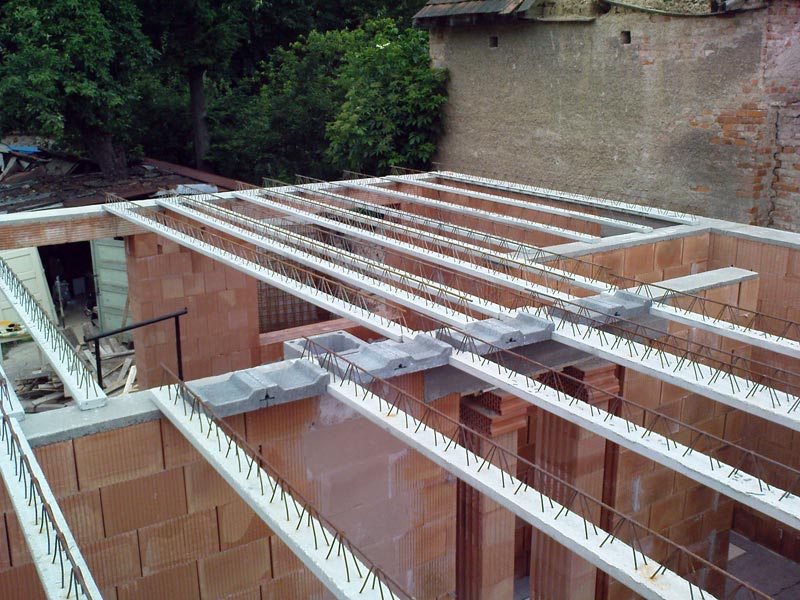

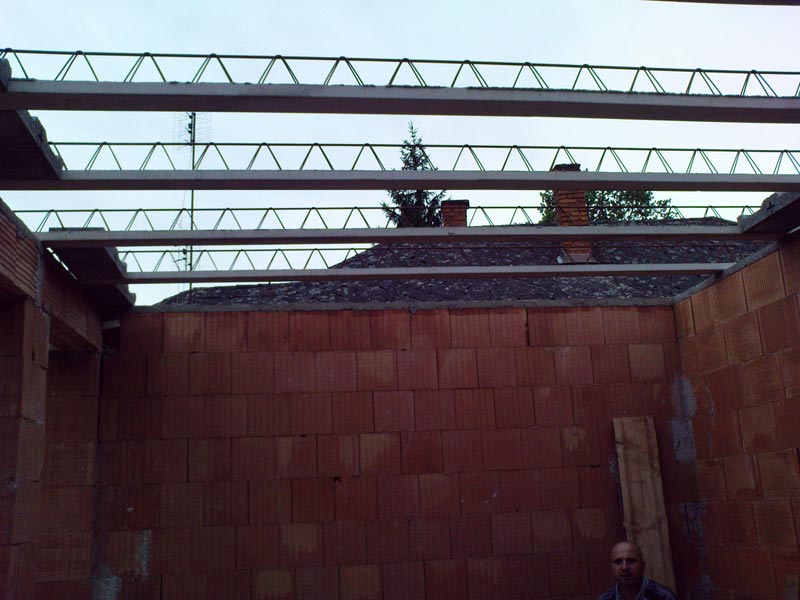

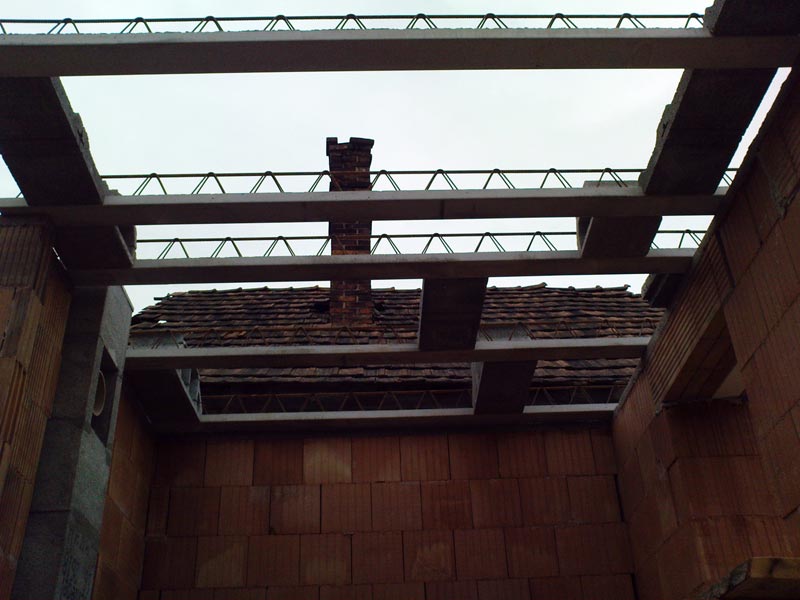

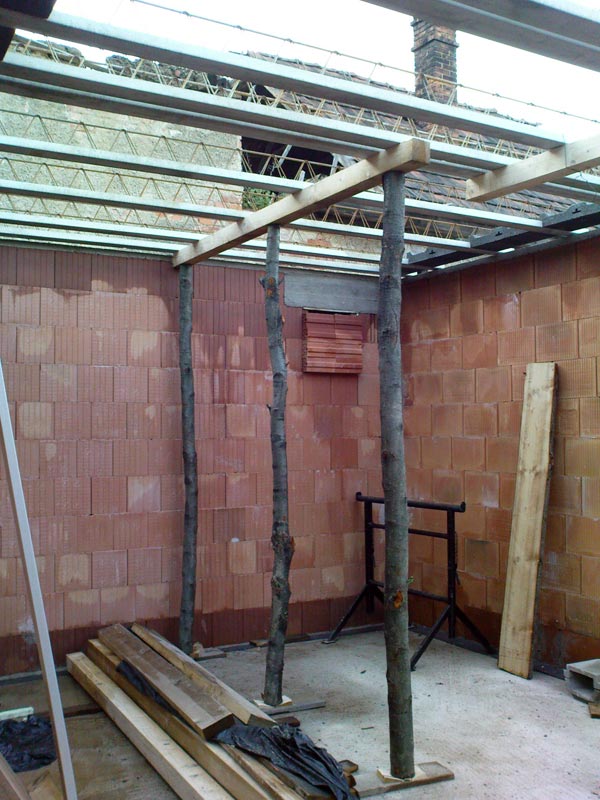

V sobotu za pomoci Rada a Mira sa nám podarilo položiť aspoň nosníky stropu. Ďakujem chlapci.
Streda až Piatok 24.06.2009 – 26.06.2009

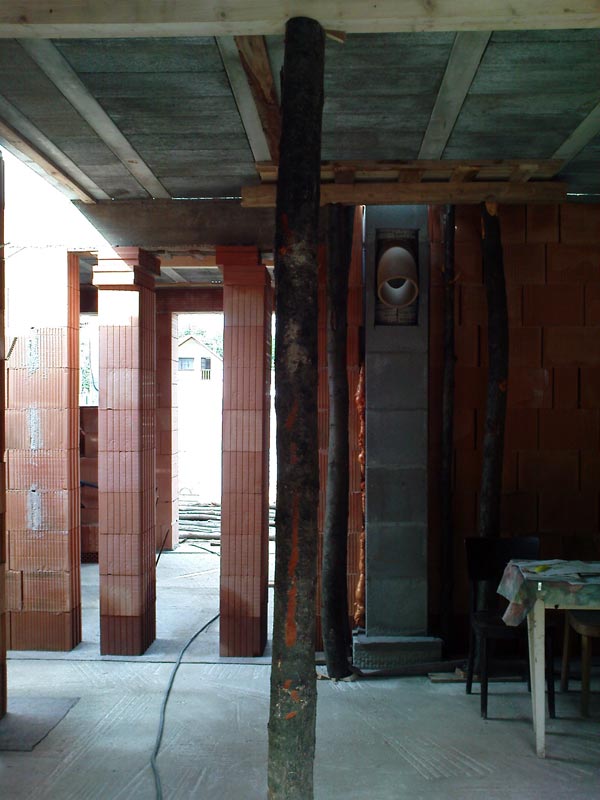

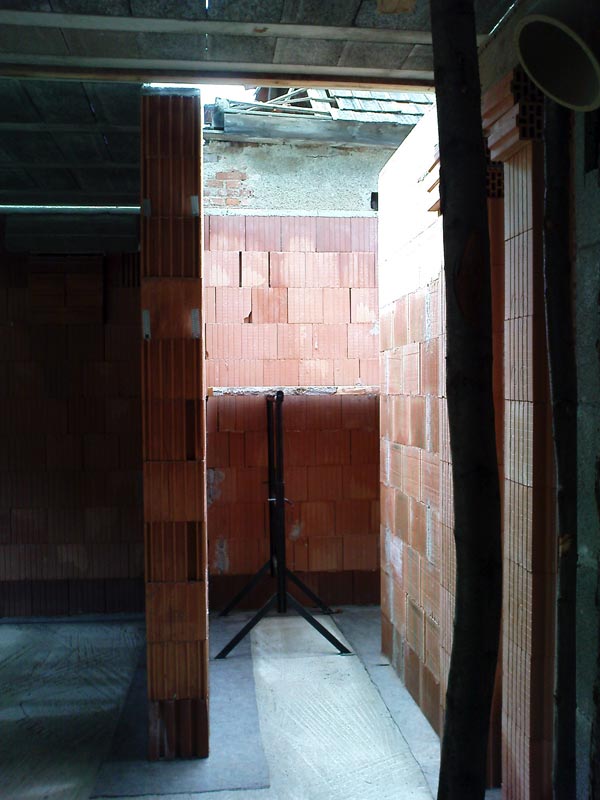

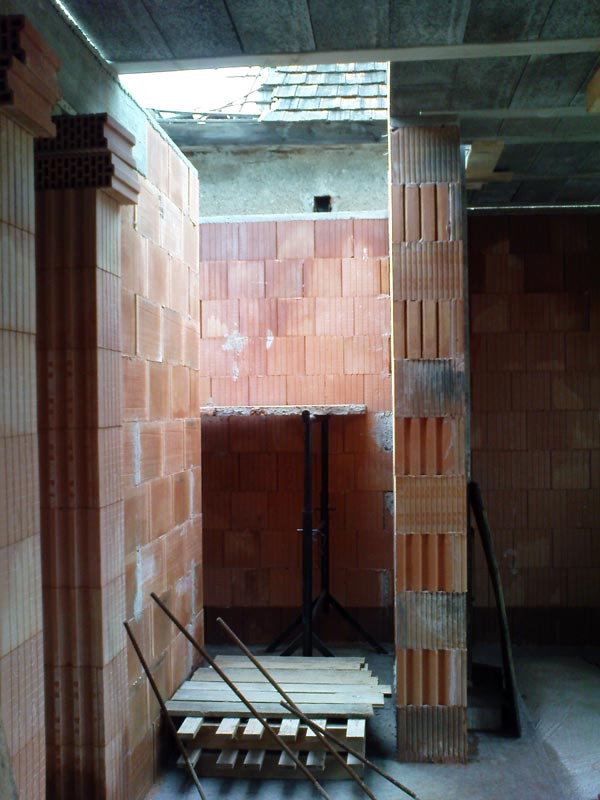

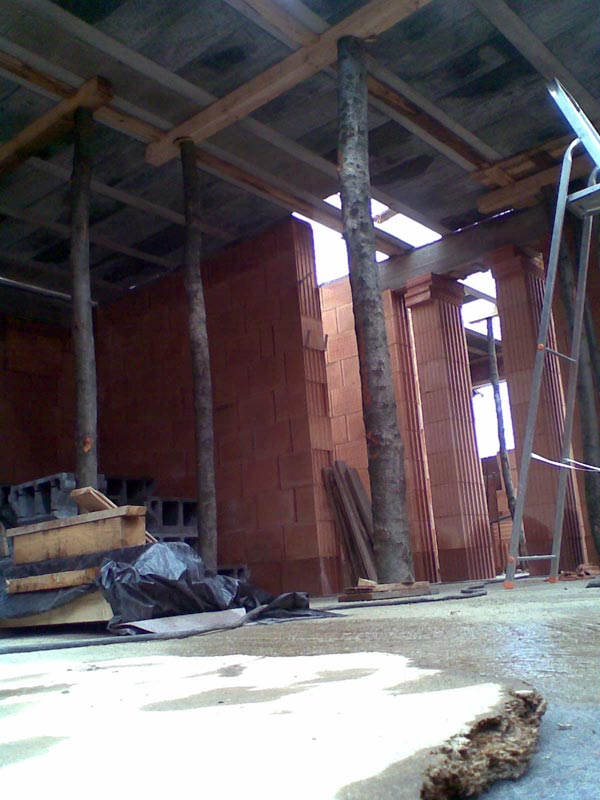

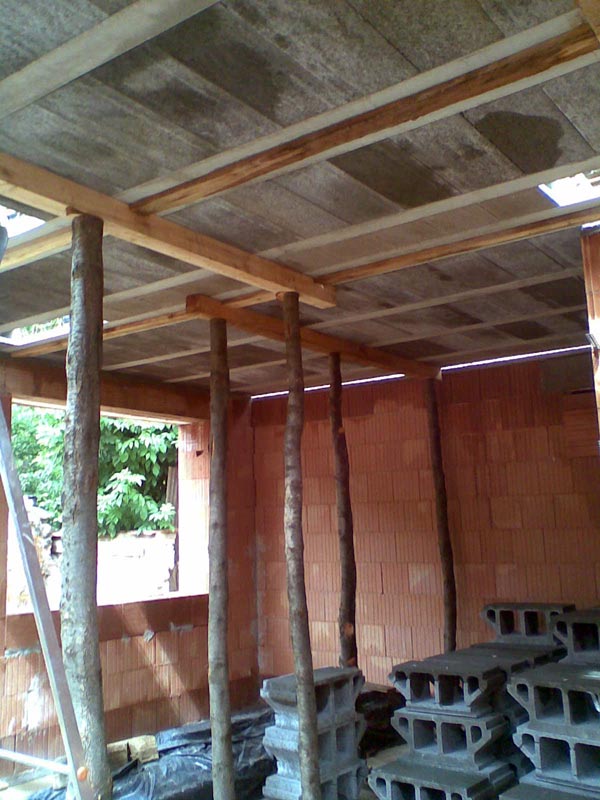

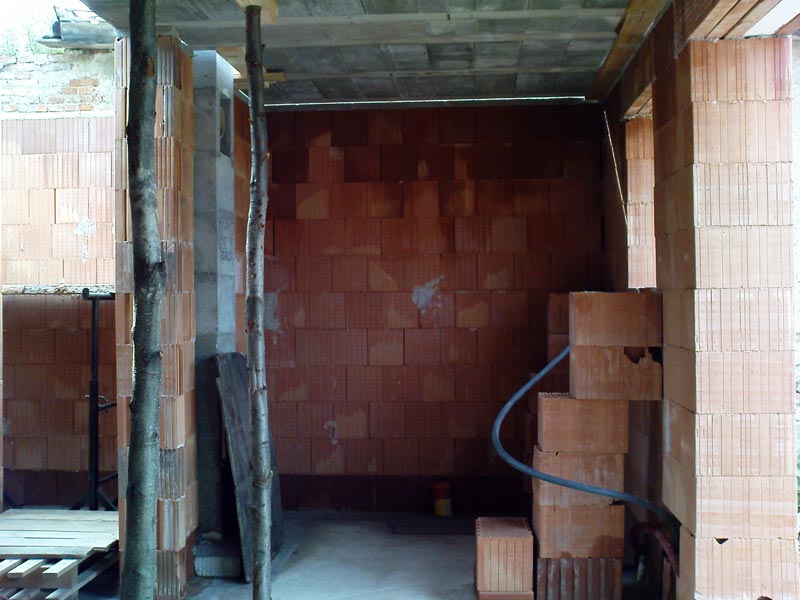

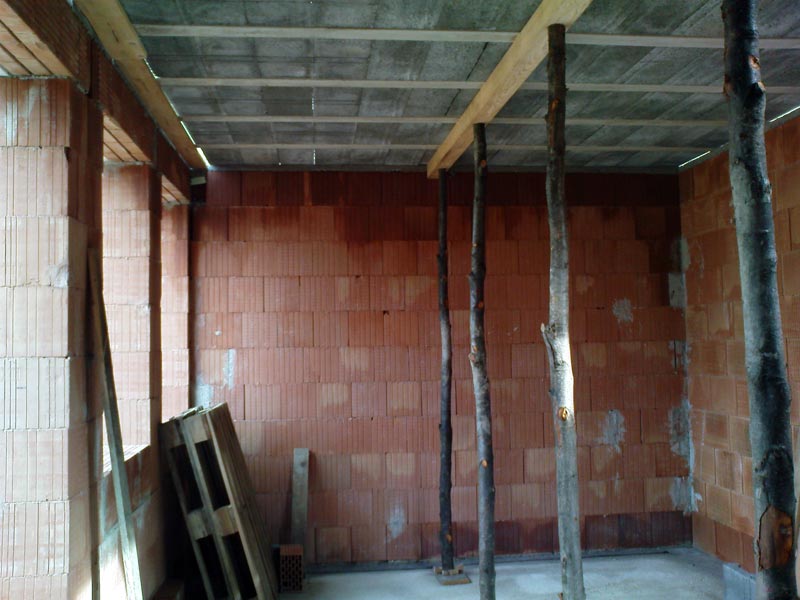

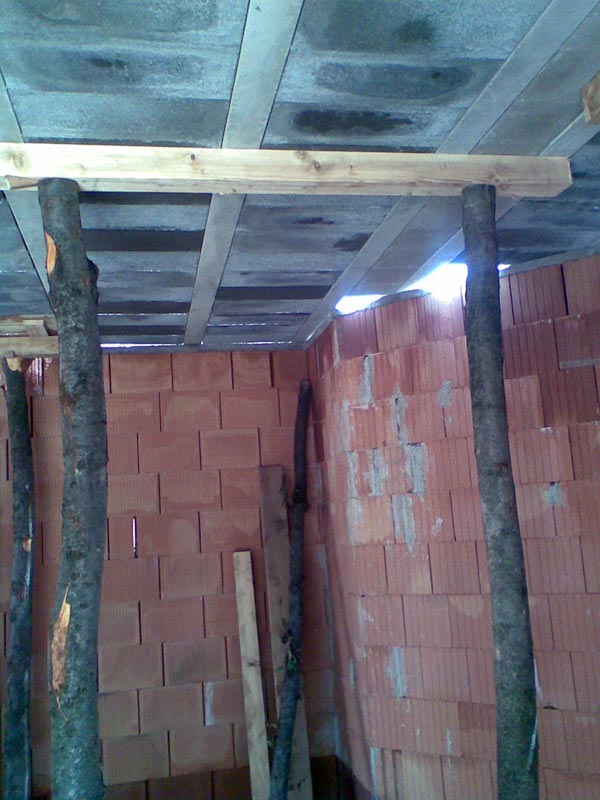

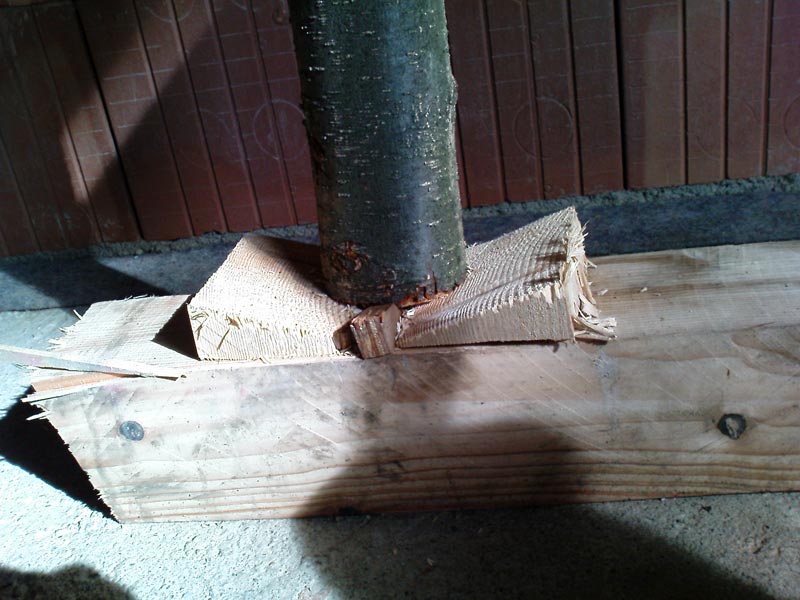

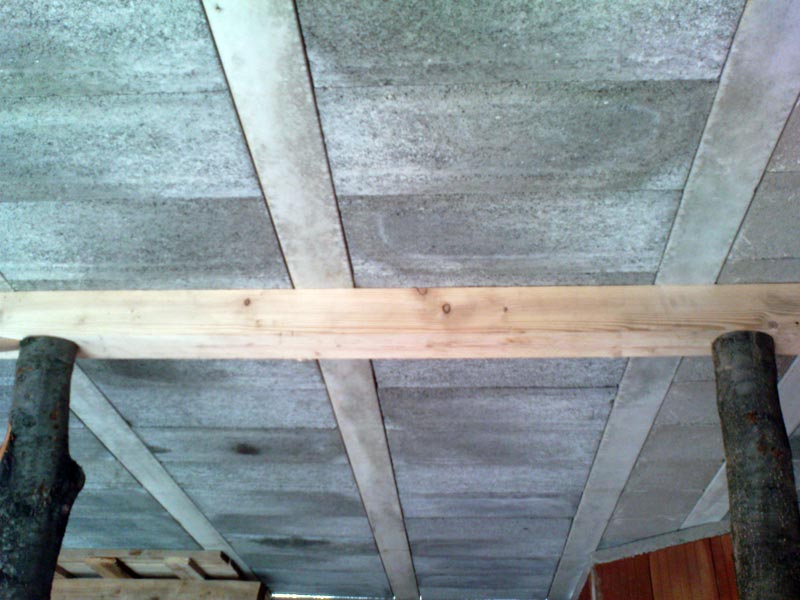

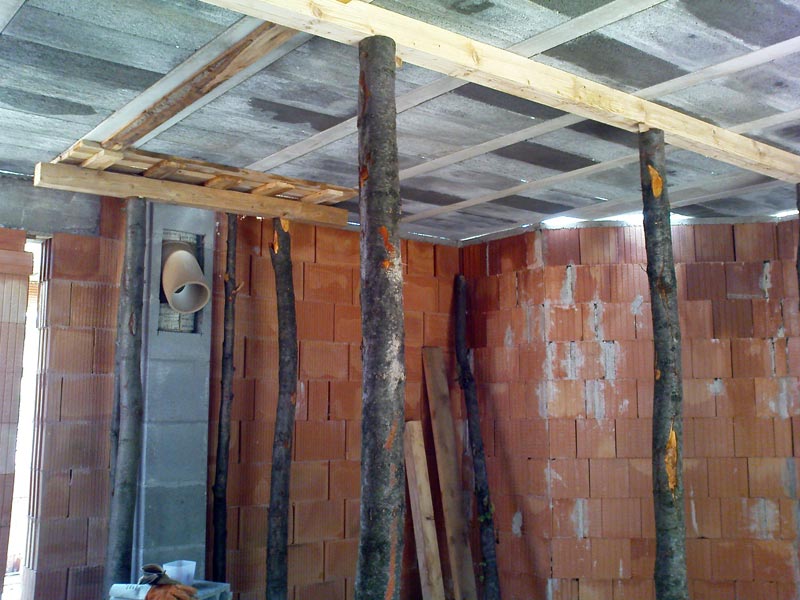

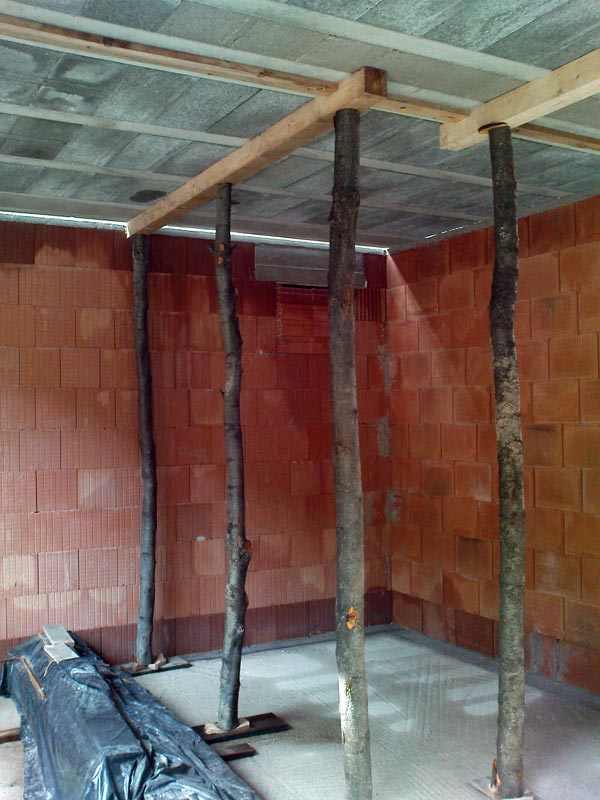

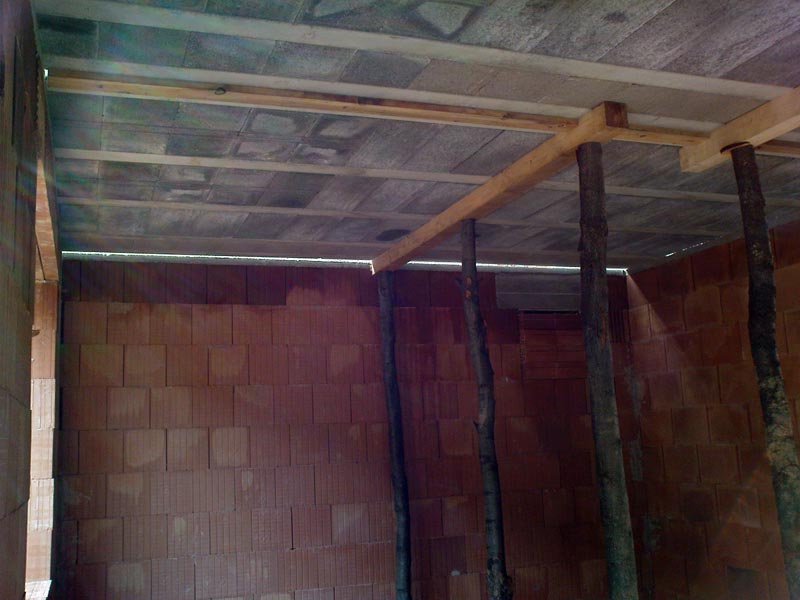

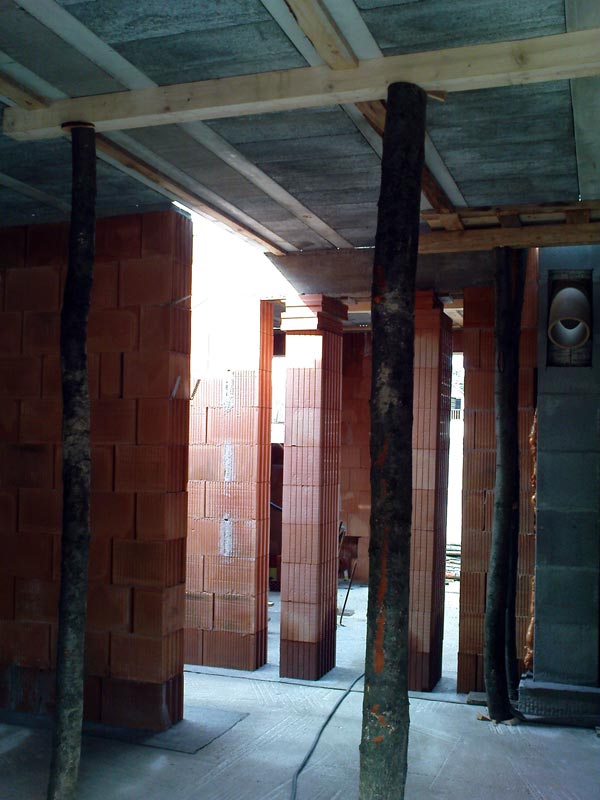

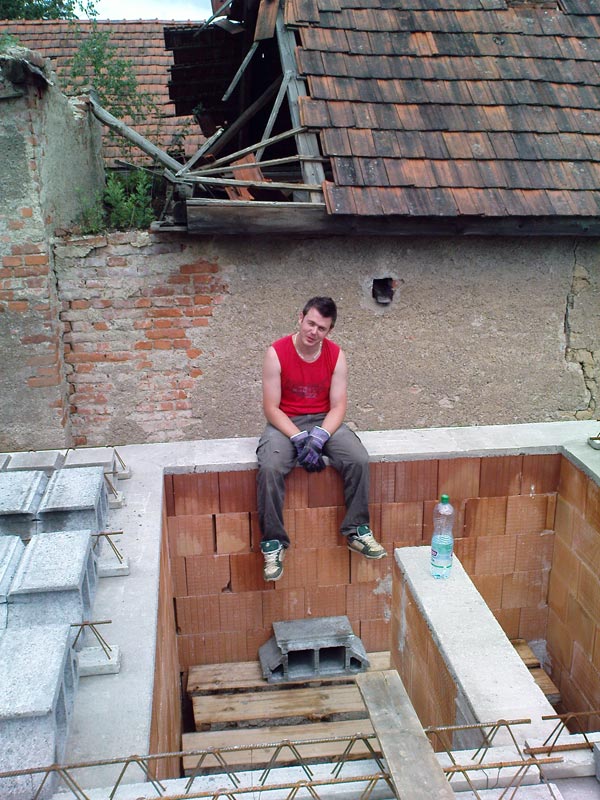

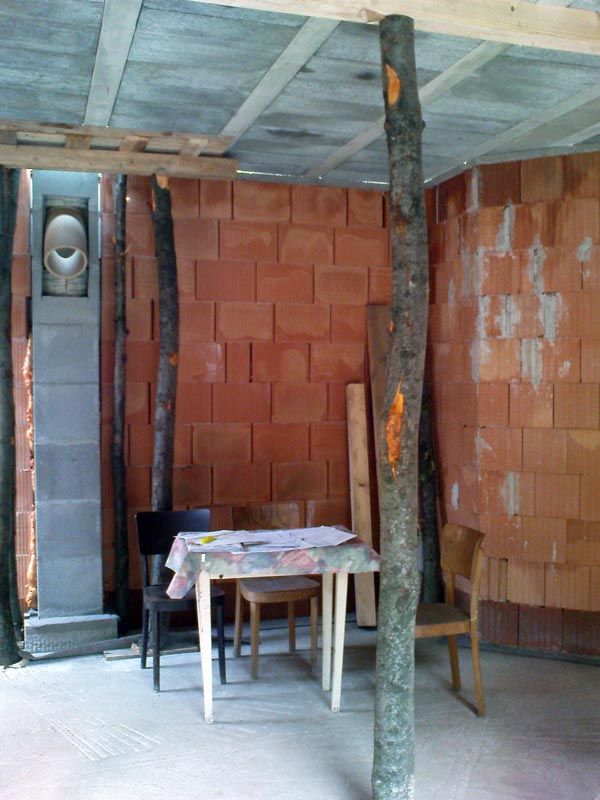

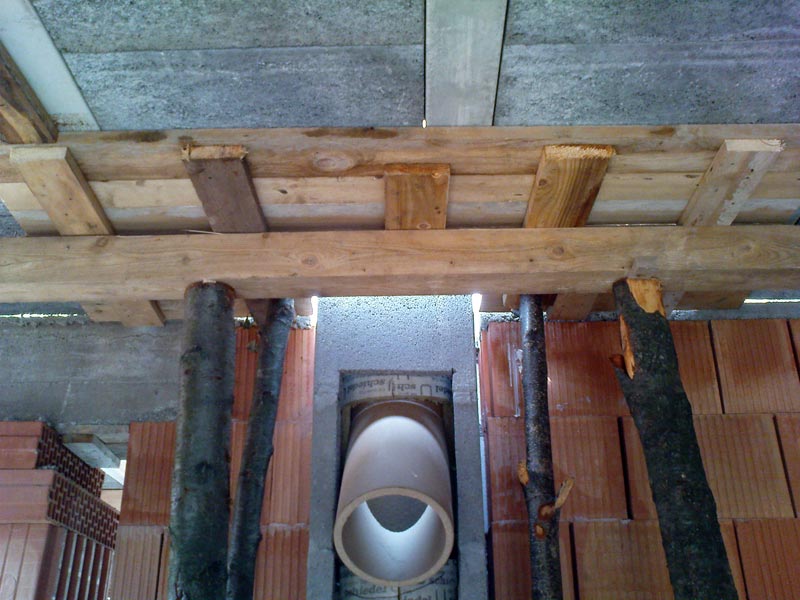

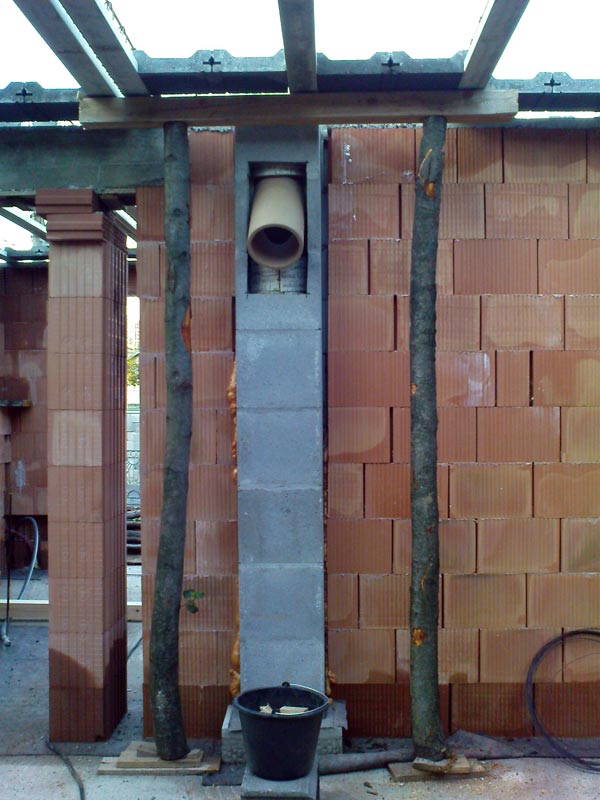

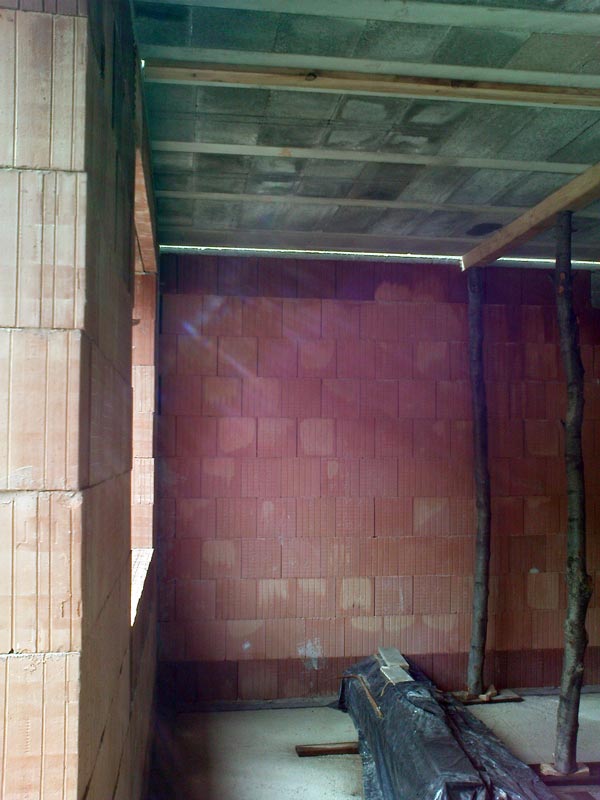

Stojkovanie nosníkov a dodebnenie prázdnych miest za pomoci otca.

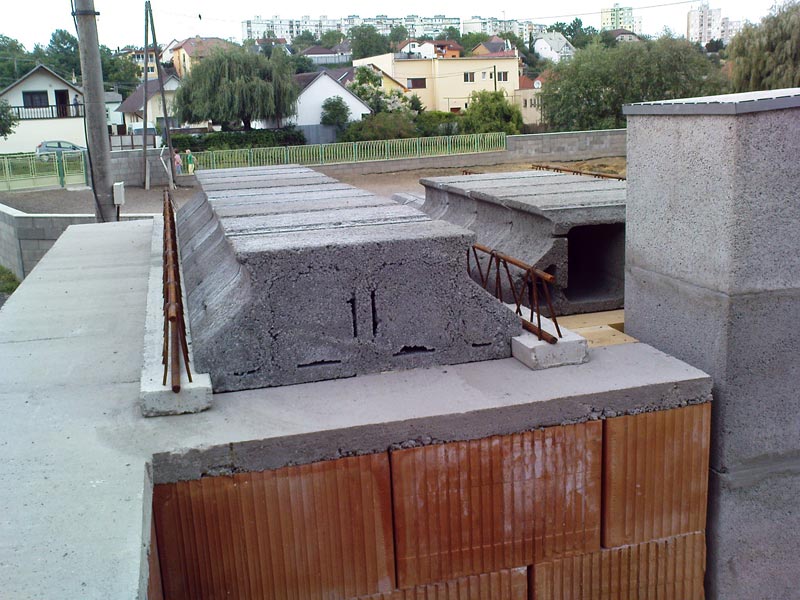

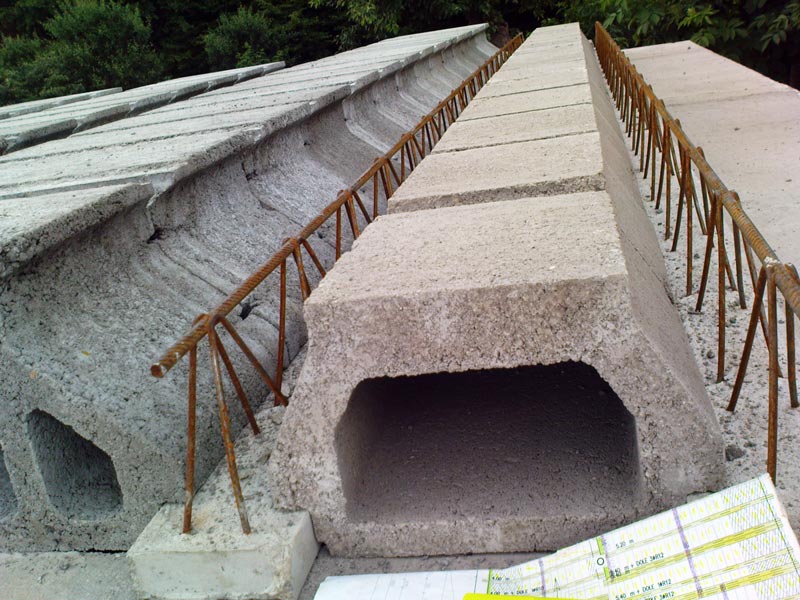

Sobota 27.06.2009

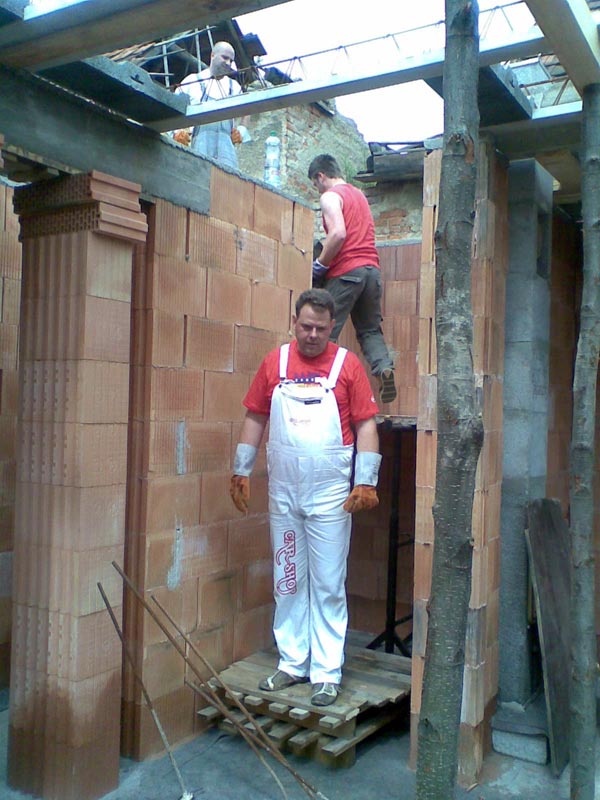

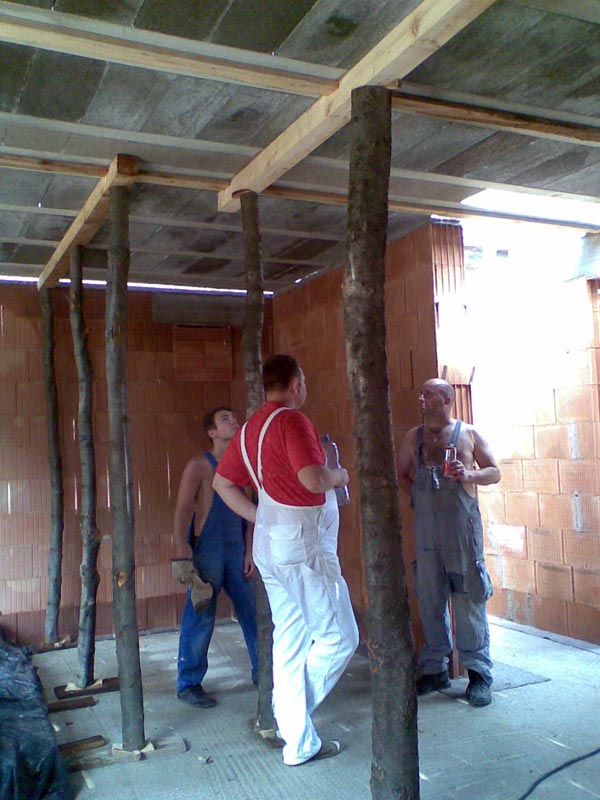

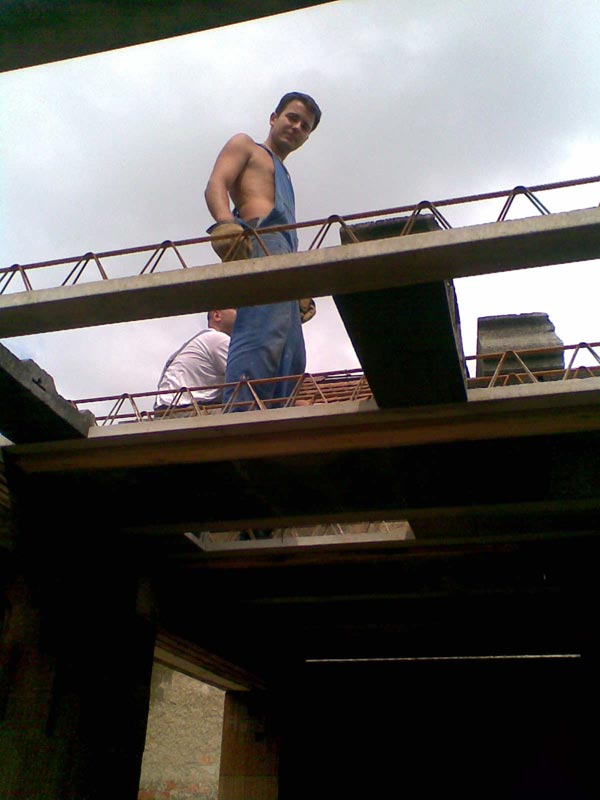

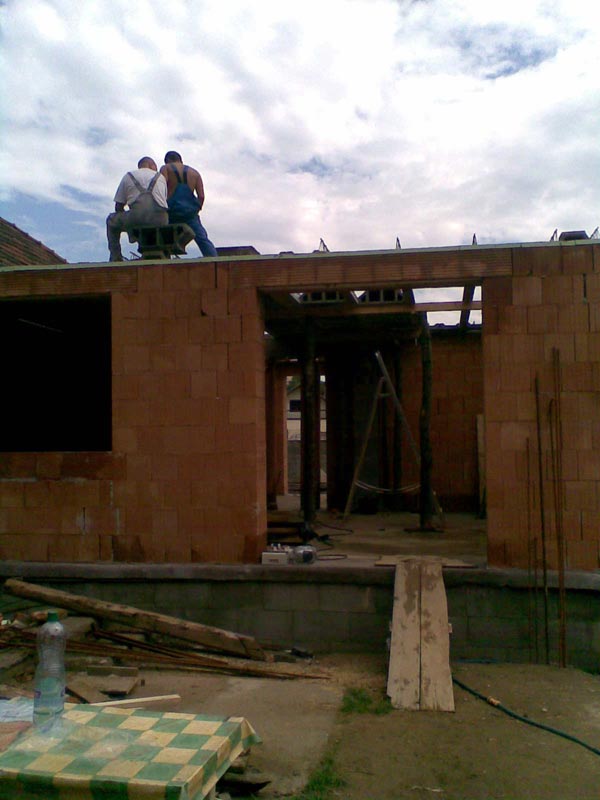

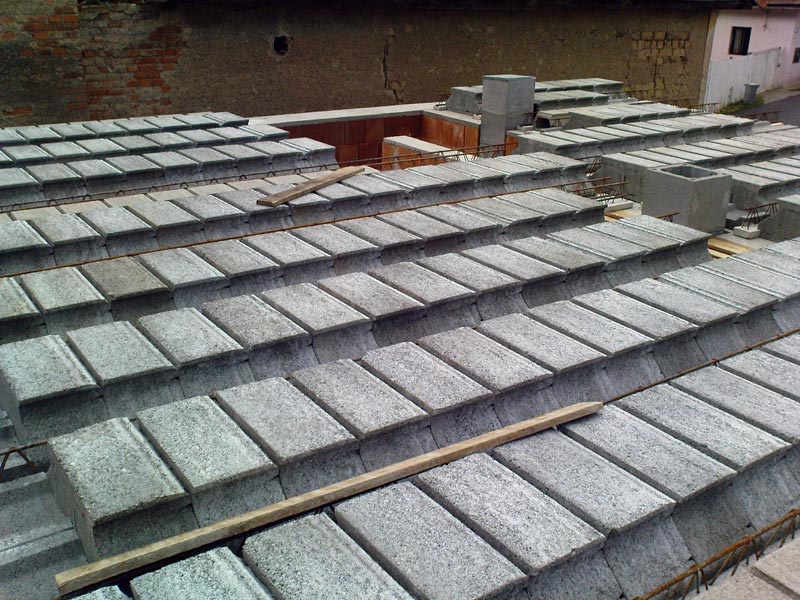

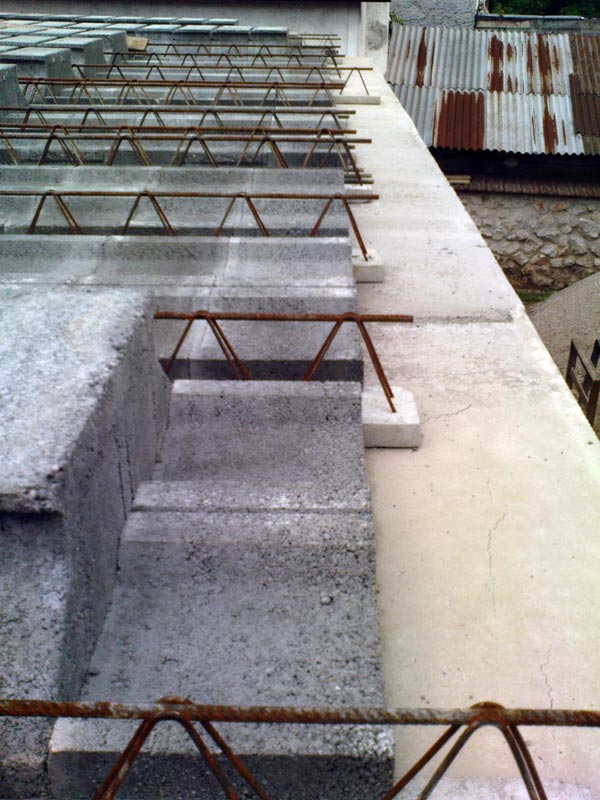

… hneď na úvod, veľké THANKS pre mojich priateľov a rodinku (Adama, Figa, Matúša a Otca), ktorí sa obetovali a nechali zodrať v jedno sobotňajšie dopoludnie.

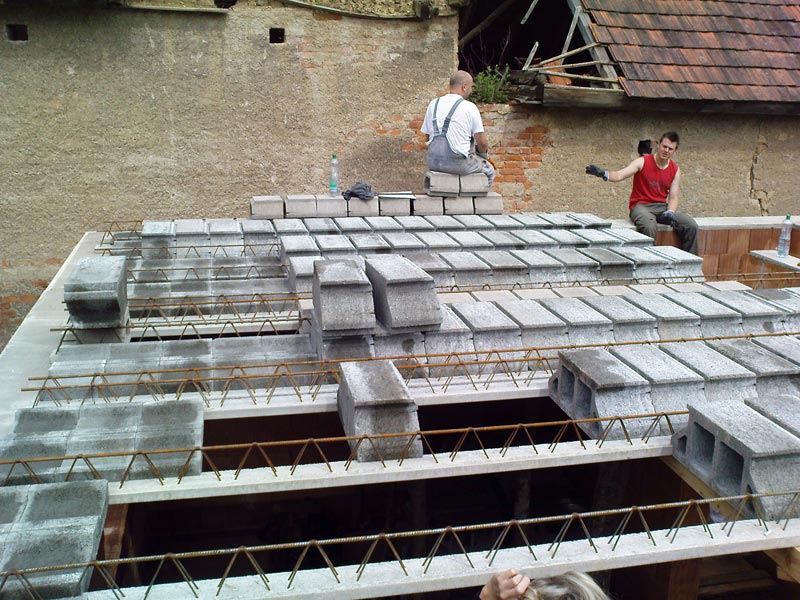

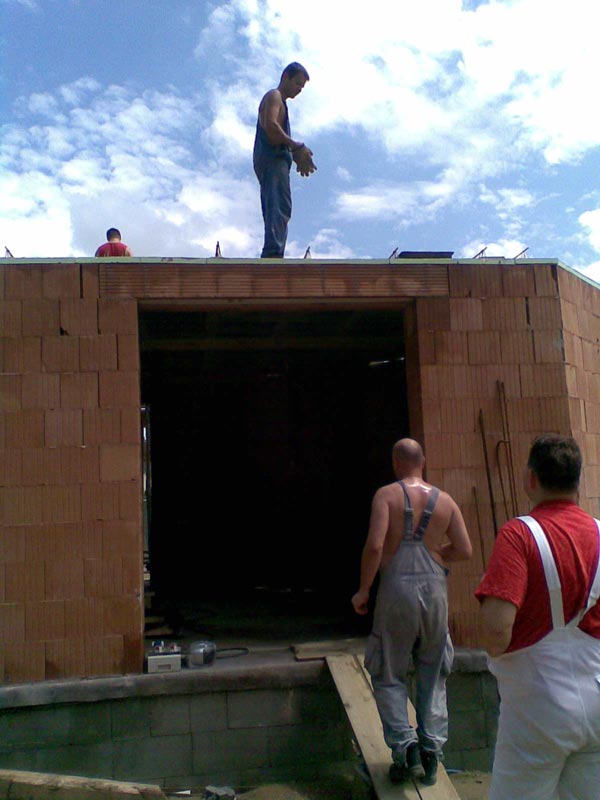

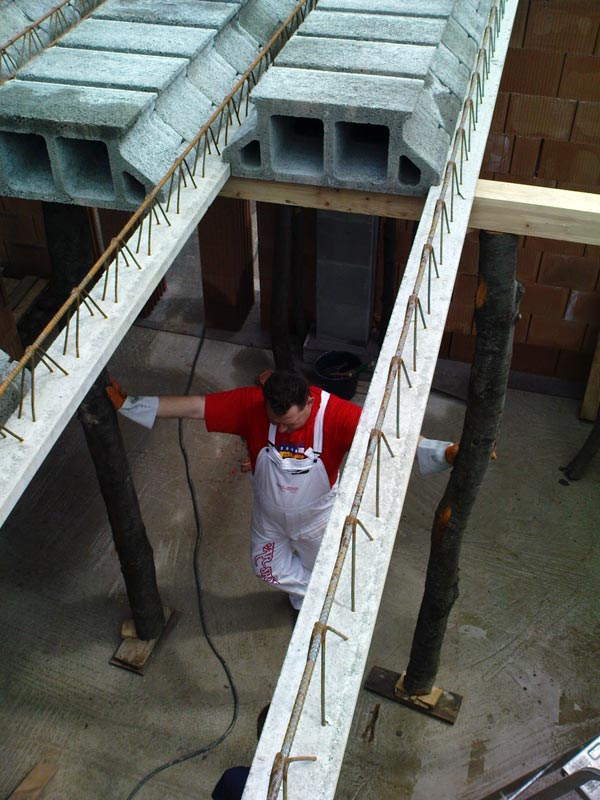

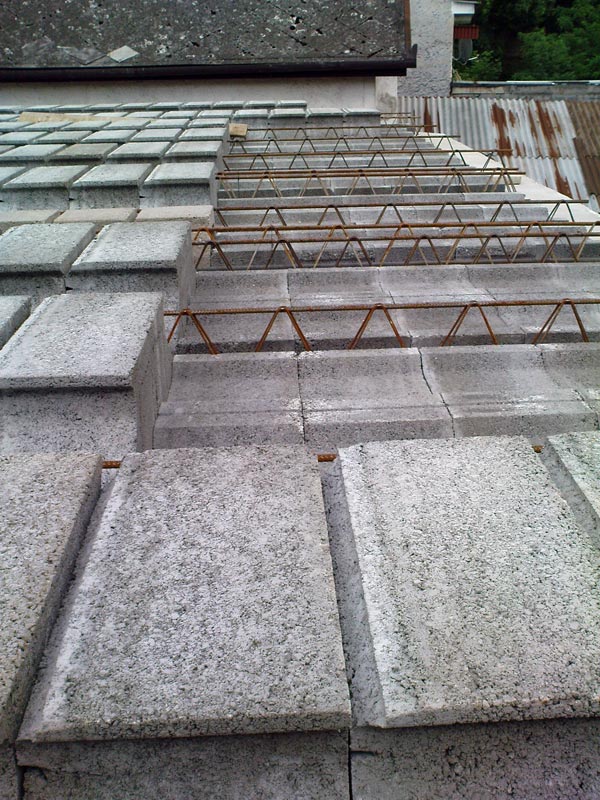

Počasie z rana akosi neprialo a už ráno o 6 hod. som si stihol pekne ponadávať. Všetko sa to zmenilo keď mi ráno o 8:30 zavolal Adam priamo z Myslavy, že či sa tu nerobí. Ja mu na to rozospatý „veď prší“ no to som ešte nevedel, že prehánky už ustáli. Tak som schytil mobil, obvolal interesovaných a utekal na miesto činu. Niečo po 9 hod. sme boli všetci pripravení a pustili sa do roboty. Za necelé 4 a pol hodiny vrátane pol hodinovej prestávky nám každému z nás prešlo cez ruky cca 330 tehál o celkovej hmotnosti 8,5 tony čo bol excelentný výkon (si myslím) !!!
Technické údaje:
Začiatok práce: 9.00 hod
Ukončenie práce: 13.30 hod.
Organizácia práce: na jedničku s hviezdičkou.
Otec – hlavný presúvač tvárnic od paliet po miesto vykládky na strop.
Adam – hlavný podávač z hladiny 0m na plošinu s hladinou 1,4m.
Matúš – hlavný podávač z hladiny 1,4m na úroveň stropu 2,8m.
Figo – presúvač a ukladač tvárnic na strope.
Bubo „Ja“ – presúvač a ukladač tvárnic na strope.

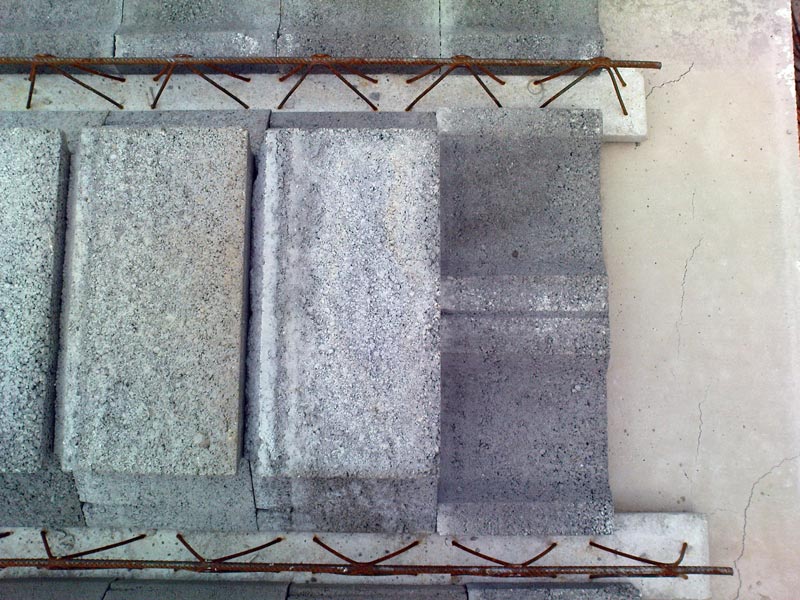

Kusovník:
tehla ST 25 – 211ks = 6 330 Kg
tehla UH 19 – 48ks = 625 Kg
tehla DP 70 – 75ks = 1 575 Kg
